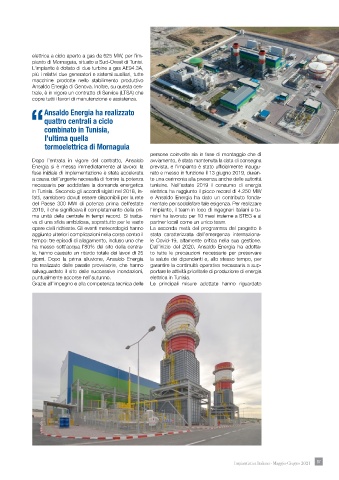

Page 91 - Inpiantistica industriale
P. 91

elettrica a ciclo aperto a gas da 625 MW, per l’im-
            pianto di Mornaguia, situato a Sud-Ovest di Tunisi.
            L’impianto è dotato di due turbine a gas AE94.3A,
            più i relativi due generatori e sistemi ausiliari, tutte
            macchine  prodotte  nello  stabilimento  produttivo
            Ansaldo Energia di Genova. Inoltre, su questa cen-
            trale, è in vigore un contratto di Service (LTSA) che
            copre tutti i lavori di manutenzione e assistenza.

                 Ansaldo Energia ha realizzato
                 quattro centrali a ciclo
            “combinato in Tunisia,
                 l’ultima quella
                 termoelettrica di Mornaguia
                                                      persone coinvolte sia in fase di montaggio che di
            Dopo l’entrata in vigore del contratto, Ansaldo   avviamento, è stata mantenuta la data di consegna
            Energia si è messa immediatamente al lavoro: la   prevista, e l’impianto è stato ufficialmente inaugu-
            fase iniziale di implementazione è stata accelerata   rato e messo in funzione il 13 giugno 2019, duran-
            a causa dell’urgente necessità di fornire la potenza   te una cerimonia alla presenza anche delle autorità
            necessaria per soddisfare la domanda energetica   tunisine. Nell’estate 2019 il consumo  di energia
            in Tunisia. Secondo gli accordi siglati nel 2018, in-  elettrica ha raggiunto il picco record di 4.250 MW
            fatti, sarebbero dovuti essere disponibili per la rete   e  Ansaldo  Energia  ha dato  un  contributo  fonda-
            del  Paese  300  MW di  potenza  prima  dell’estate   mentale per soddisfare tale esigenza. Per realizzare
            2019, il che significava il completamento della pri-  l’impianto, il team in loco di ingegneri italiani e tu-
            ma unità della centrale in tempi record. Si tratta-  nisini ha lavorato per 10 mesi insieme a STEG e ai
            va di una sfida ambiziosa, soprattutto per le vaste   partner locali come un unico team.
            opere civili richieste. Gli eventi meteorologici hanno   La seconda metà del programma del progetto è
            aggiunto ulteriori complicazioni nella corsa contro il   stata caratterizzata dall’emergenza internaziona-
            tempo: tre episodi di allagamento, incluso uno che   le Covid-19, altamente critica nella sua gestione.
            ha messo sott’acqua l’80% del sito della centra-  Dall’inizio del 2020, Ansaldo Energia ha adotta-
            le, hanno causato un ritardo totale dei lavori di 25   to tutte le precauzioni necessarie per preservare
            giorni.  Dopo  la  prima  alluvione,  Ansaldo  Energia   la salute dei dipendenti e, allo stesso tempo, per
            ha realizzato delle paratie provvisorie, che hanno   garantire la continuità operativa necessaria a sup-
            salvaguardato il sito dalle successive inondazioni,   portare le attività prioritarie di produzione di energia
            puntualmente accorse nell’autunno.        elettrica in Tunisia.
            Grazie all’impegno e alla competenza tecnica delle   Le principali misure adottate hanno riguardato





































                                                                                   Impiantistica Italiana - Maggio-Giugno 2021  87
