ni previste a disegno tramite molatura. Al termine
dell’attività è stata eseguita una verifica dimensio-
nale finale anche sulle parti che avrebbero potuto
risentire negativamente degli effetti del riscalda-
mento.
Nuova messa in marcia
delle pompe
Dopo le riparazioni, il montaggio e le prove funzio-
nali, le pompe sono state verniciate e preparate per
la spedizione. I tecnici di TMP cureranno in campo
l’allineamento con moltiplicatore e motore e super-
visioneranno l’avviamento. Quindi, ogni fase, dalla
partenza alla nuova messa in marcia, sarà stata at-
tentamente monitorata e certificata da Termomec-

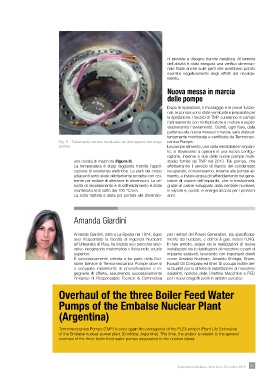

Fig. 6 - Trattamento termico localizzato sui due speroni del corpo canica Pompe.
pompa Le pompe alimento, una volta reinstallate in impian-
to, si troveranno a operare in una nuova configu-
razione, insieme a due delle nuove pompe multi-
una durata di mezz’ora (figura 6). stadio fornite da TMP nel 2013. Tali pompe, che
La temperatura è stata raggiunta tramite l’appli- effettueranno il servizio di rilancio del condensato
cazione di resistenze elettriche. Le parti del corpo recuperato, concorreranno, insieme alle pompe ali-
adiacenti sono state debitamente protette con coi- mento, a inviare acqua di raffreddamento nel gene-
bente per evitare di alterarne le dimensioni. La ve- ratore di vapore dell’impianto, che si trasformerà,
locità di riscaldamento e di raffreddamento è stata grazie al calore sviluppato dalla centrale nucleare,
mantenuta al di sotto dei 100 °C/ora. in vapore e, quindi, in energia ancora per i prossimi
La zona trattata è stata poi portata alle dimensio- anni.
Amanda Giardini
Amanda Giardini, nata a La Spezia nel 1974, dopo per i settori del Power Generation, più specificata-
aver frequentato la facoltà di Ingenera Nucleare mente del nucleare, e dell’oil & gas, inclusi l’LNG.
all’Università di Pisa, ha iniziato suo percorso lavo- In tale ambito, segue sia le realizzazioni di nuove
rativo insegnando matematica e fisica nelle scuole installazioni sia le riabilitazioni di macchine o parti di
superiori. impianto esistenti, lavorando con importanti clienti
È successivamente entrata a far parte della Divi- come Ansaldo Nucleare, Ansaldo Energia, Snam,
sione Service di Termomeccanica Pompe dove si Kuwait Oil Company ed Enel. Si occupa inoltre del-
è occupata inizialmente di preventivazione e in- la Qualità per le attività di riabilitazione di macchine
gegneria di offerta, assumendo successivamente esistenti, nonché delle Direttive Macchine e PED
l’incarico di Responsabile Tecnico di Commessa per i nuovi progetti svolti in ambito europeo.
Overhaul of the three Boiler Feed Water
Pumps of the Embalse Nuclear Plant
(Argentina)
Termomeccanica Pompe (TMP) is once again the protagonist of the PLEX project (Plant Life Extension)
of the Embalse nuclear power plant (Cordoba, Argentina). This time, the project is related to the general
overhaul of the three boiler feed water pumps associated to the nuclear island.
Impiantistica Italiana - Novembre-Dicembre 2016 57
