Page 33 - Inpiantistica industriale
P. 33
palcato per creare barriere d’acqua laterali a con-
tenimento del flusso di polveri dovuto all’impatto.
Sono state, infine, disposte delle sacche d’acqua
appese in quota in corrispondenza dei punti minati
che, investite dalle proiezioni di materiale esploso,
forniscono il primo grado di abbattimento delle
polveri direttamente alla fonte. Tutta l’area durante
l’esplosione è stata costantemente umidificata con
uso di cannon-fog e irrigatori.
Tutte le attività sono state
sempre condotte a seguito
“di numerose simulazioni
numeriche, validate
con diversi e paralleli metodi
di calcolo e software, al fine
di evitare situazioni impreviste
potenzialmente pericolose

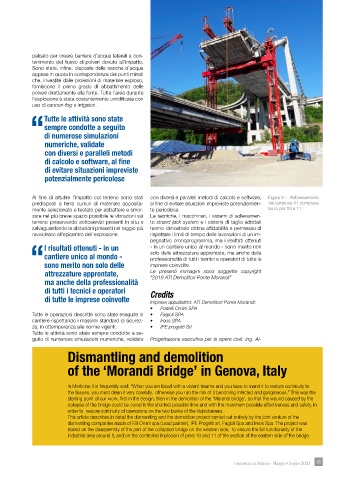

Al fine di attutire l’impatto col terreno sono stati con diversi e paralleli metodi di calcolo e software, Figura 8 – Abbassamento
predisposti a terra cumuli di materiale apposita- al fine di evitare situazioni impreviste potenzialmen- del tampone 11 compreso
mente selezionato e testato per abbattere e smor- te pericolose. tra la pila 10 e 11
zare nel più breve spazio possibile le vibrazioni sul Le tecniche, i macchinari, i sistemi di sollevamen-
terreno preservando sottoservizi presenti in situ e to strand jack system e i sistemi di taglio adottati
salvaguardando le abitazioni presenti nel raggio più hanno dimostrato ottima affidabilità e permesso di
ravvicinato all’epicentro dell’esplosione. rispettare i limiti di tempo delle lavorazioni di un im-
pegnativo cronoprogramma, ma i risultati ottenuti
I risultati ottenuti - in un - in un cantiere unico al mondo - sono merito non
cantiere unico al mondo - solo delle attrezzature approntate, ma anche della
professionalità di tutti i tecnici e operatori di tutte le
“sono merito non solo delle imprese coinvolte.
attrezzature approntate, Le presenti immagini sono soggette copyright
“2019 ATI Demolitori Ponte Morandi”
ma anche della professionalità
di tutti i tecnici e operatori Credits
di tutte le imprese coinvolte Imprese appaltatrici: ATI Demolitori Ponte Morandi:
• Fratelli Omini SPA
Tutte le operazioni descritte sono state eseguite in • Fagioli SPA
cantiere rispettando i massimi standard di sicurez- • Ireos SPA
za, in ottemperanza alle norme vigenti. • IPE progetti Srl
Tutte le attività sono state sempre condotte a se-
guito di numerose simulazioni numeriche, validate Progettazione esecutiva per le opere civili: Ing. Al-
Dismantling and demolition
of the ‘Morandi Bridge’ in Genova, Italy
In Medicine it is frequently said: “When you are faced with a violent trauma and you have to mend it to restore continuity to
the tissues, you must clean it very carefully, otherwise you run the risk of it becoming infected and gangrenous.” This was the
starting point of our work, first in the design, then in the demolition of the ‘Morandi bridge’, so that the wound caused by the
collapse of the bridge could be cured in the shortest possible time and with the maximum possible effectiveness and safety, in
order to restore continuity of operations on the two banks of the Valpolcevera.
This article describes in detail the dismantling and the demolition project carried out entirely by the joint venture of the
dismantling companies made of F.lli Omini spa (Lead partner), IPE Progetti srl, Fagioli Spa and Ireos Spa. The project was
based on the disassembly of the part of the collapsed bridge on the western side, to ensure the full functionality of the
industrial area around it, and on the controlled implosion of piers 10 and 11 of the section of the eastern side of the bridge.
Impiantistica Italiana - Maggio-Giugno 2021 29 29
