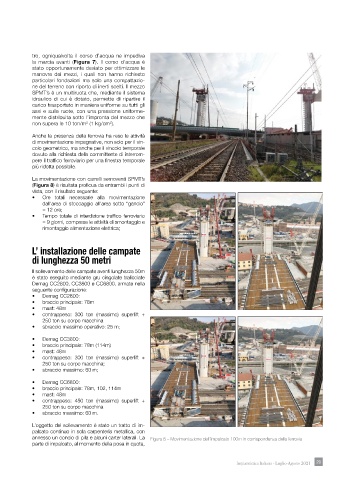

tro,  ogniqualvolta  il  corso  d’acqua  ne  impediva
            la marcia avanti (Figura 7). Il corso d’acqua è
            stato opportunamente deviato per ottimizzare le
            manovre dei mezzi, i quali non hanno richiesto
            particolari fondazioni ma solo una compattazio-
            ne del terreno con riporto di inerti scelti. Il mezzo
            SPMT’s è un multiruota che, mediante il sistema
            idraulico di cui è dotato, permette di ripartire il
            carico trasportato in maniera uniforme su tutti gli
            assi e sulle ruote, con una pressione uniforme-
            mente distribuita sotto l’impronta del mezzo che
            non supera le 10 ton/m  (1 kg/cm ).
                               2
                                        2
            Anche la presenza della ferrovia ha reso le attività
            di movimentazione impegnative, non solo per il vin-
            colo geometrico, ma anche per il vincolo temporale
            dovuto alla richiesta della committente di interrom-
            pere il traffi co ferroviario per una fi nestra temporale
            più ridotta possibile.
            La movimentazione con carrelli semoventi SPMT’s
            (Figura 8) è risultata profi cua da entrambi i punti di
            vista, con il risultato seguente:
            •   Ore totali necessarie alla movimentazione
                dall’area di stoccaggio all’area sotto “gancio”
                = 12 ore;
            •   Tempo totale di interdizione traffi co ferroviario
                = 9 giorni, comprese le attività di smontaggio e
                rimontaggio alimentazione elettrica;



            L’ installazione delle campate
            di lunghezza 50 metri

            Il sollevamento delle campate aventi lunghezza 50m
            è stato eseguito mediante gru cingolate tralicciate
            Demag CC2800, CC3800 e CC6800, armate nella
            seguente confi gurazione:
            •   Demag CC2800:
            •   braccio principale: 78m
            •   mast: 48m
            •   contrappeso: 300 ton (massimo) superlift +
                250 ton su corpo macchina
            •   sbraccio massimo operativo: 25 m;

            •   Demag CC3800:
            •   braccio principale: 78m (114m)
            •   mast: 48m
            •   contrappeso: 300 ton (massimo) superlift +
                250 ton su corpo macchina;
            •   sbraccio massimo: 60 m;

            •   Demag CC6800:
            •   braccio principale: 78m, 102, 114m
            •   mast: 48m
            •   contrappeso: 450 ton (massimo) superlift +
                250 ton su corpo macchina
            •   sbraccio massimo: 60 m.
            L’oggetto del sollevamento è stato un tratto di im-
            palcato continuo in sola carpenteria metallica, con
            annesso un concio di pila e alcuni carter laterali. La  Figura 8 – Movimentazione dell’impalcato 100m in corrispondenza della ferrovia
            parte di impalcato, al momento della posa in quota,


                                                                                    Impiantistica Italiana - Luglio-Agosto 2021  29 29
